เมื่อไม่กี่วันที่ผ่านมา โครงการปรับปรุงกล่องรวม 37 กล่องใน Jiaxing ซึ่งรับผิดชอบ Fonrich New Energy ก็เสร็จสมบูรณ์แล้ว แผนการปรับปรุงที่ออกแบบและติดตั้งโดย Fonrich ตลอดจนผลิตภัณฑ์และบริการคุณภาพสูงได้รับการยอมรับอย่างสูงจากเจ้าของ
การสำรวจพื้นที่ในช่วงแรกของโครงการ
- วิศวกรของ Fonrich ได้ดำเนินการตรวจสอบเบื้องต้นอย่างละเอียดถี่ถ้วนของโครงการปรับปรุงนี้ จำนวนกล่อง Combiner บนหลังคาของโครงการนี้มีน้อยแต่กระจัดกระจาย หากใช้วิธีการสื่อสารแบบใช้สายแบบดั้งเดิม ปัญหาต่อไปนี้อาจเกิดขึ้นได้: 1. ส่งผลต่อความสวยงามของอาคาร; 2. . เนื่องจากปัจจัยด้านสถานที่ จำเป็นต้องมีสายการผลิตจำนวนมากถึง 485 เส้นจึงจะส่งผลกระทบต่อผลประโยชน์ทางเศรษฐกิจของโครงการ 3. ระยะการสื่อสารระหว่างหลังคาและหลังคาของโครงการนี้สั้น และปัจจัยการปิดกั้นส่วนใหญ่คือความสูงที่แตกต่างกันระหว่างหลังคา ซึ่งอาจนำไปสู่การเดินสายที่ผิดปกติและส่งผลต่อคุณภาพการสื่อสาร
- จากปัจจัยข้างต้น วิศวกรได้แนะนำโซลูชันการสื่อสารไร้สายให้กับลูกค้า โครงการฟื้นฟูกล่องรวม 37 กล่องในครั้งนี้ได้รับการแจกจ่ายในสามพื้นที่ เราเลือกหนึ่งพื้นที่ (15 ยูนิต) สำหรับการแนะนำโดยละเอียด เพื่อให้ทุกคนสามารถเข้าใจกระบวนการโดยละเอียดและรายละเอียดที่เกี่ยวข้องของการฟื้นฟูโรงไฟฟ้าเก่า
รายละเอียดการปรับปรุงเฉพาะ
สำหรับกรณีการใช้งานด้านวิศวกรรมการสื่อสารไร้สาย ในการเลือกโครงยึดเสาอากาศ วิศวกรได้พิจารณาอย่างครอบคลุมหลายประการ เช่น ความต้านทานการกัดกร่อน ทนต่ออุณหภูมิสูง และความสะดวกในการใช้งาน และเลือกท่อ PVC (เส้นผ่านศูนย์กลาง 2.0 ซม. ยาว 75 ซม.) เป็นโครงยึดเสาอากาศ ดังแสดงในรูปด้านล่าง

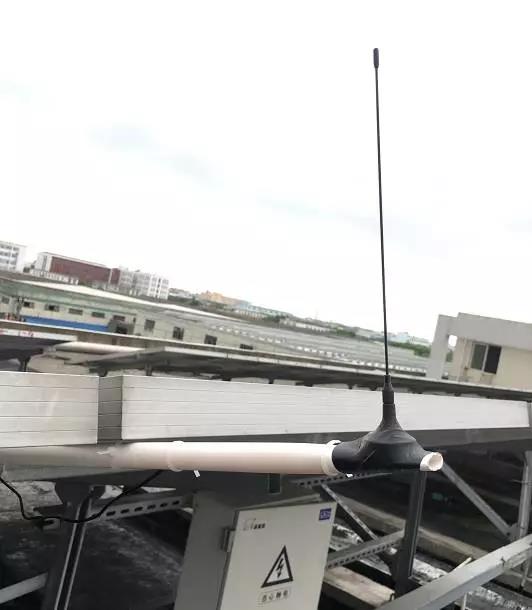

ตัวยึดเสาอากาศ
มีสองวิธีในการติดตั้ง:
1. ติดตั้งระหว่างแผงทั้งสอง โดยมีระยะแช่ 60 ซม. และระยะต่อขยาย 15 ซม. (ได้รับการวิเคราะห์โดยซอฟต์แวร์ PVsyst และผลกระทบต่อระบบสามารถมองข้ามได้)
2. ติดตั้งไว้บนแท่งเหล็กป้องกันฟ้าผ่าบนหลังคา (เนื่องจากมีแท่งเหล็กป้องกันฟ้าผ่ามากกว่าหนึ่งโหลบนหลังคา จึงมีเพียงแท่งเดียวเท่านั้นที่ถูกครอบครอง ดังนั้นจึงสามารถมองข้ามผลกระทบได้)
การพิจารณาการป้องกันฟ้าผ่า เมื่อพิจารณาจากจำนวนวันพายุฝนฟ้าคะนองเฉลี่ยต่อปีในเมืองเจียซิงคือ 40 วัน พายุฝนฟ้าคะนองในพื้นที่จะแบ่งออกเป็นฟ้าผ่าโดยตรงและฟ้าผ่าโดยอ้อม ฟ้าผ่าทางอ้อมไม่ถือเป็นฉนวนของท่อพีวีซี ค่าสัมประสิทธิ์อยู่เหนือ P90
เนื่องจากเลือกโซลูชันไร้สาย จึงจำเป็นต้องติดตั้งเกตเวย์เพื่อรับข้อมูลการตรวจสอบของกล่องรวม เกตเวย์สื่อสารกับเครื่องจัดการการสื่อสารผ่านการสื่อสารแบบใช้สาย RS485 และเครื่องจัดการการสื่อสารอยู่ในห้องอินเวอร์เตอร์ ดังนั้นเกตเวย์จึงถูกวางไว้บนหลังคาของห้องอินเวอร์เตอร์ การกระจายไซต์แสดงในรูปด้านล่าง:

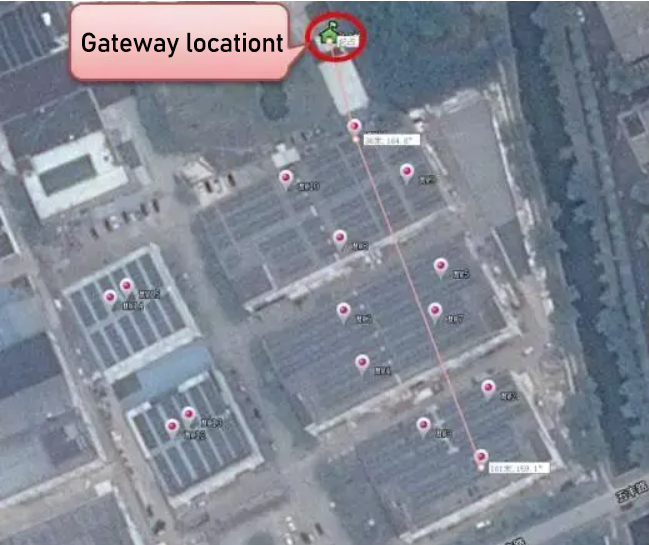

แผนที่ดาวเทียมแสดงการกระจายกล่อง Combiner และเกตเวย์
ในหมู่พวกเขา การตรวจสอบกล่องรวม MW1 อยู่ห่างจากเกตเวย์มากที่สุด ระยะเส้นตรงคือ 161 เมตร มีเกราะป้องกันหลังคา 2 อัน และความสูงลดลงประมาณ 10 เมตร การตรวจสอบกล่องรวม MW11 อยู่ใกล้กับเกตเวย์มากที่สุด โดยมีระยะห่างเป็นเส้นตรง 36 เมตร โดยไม่มีสิ่งกีดขวางที่ชัดเจน
สถานการณ์การปรับปรุงในสถานที่แสดงอยู่ในกลุ่มคำอธิบายต่อไปนี้:

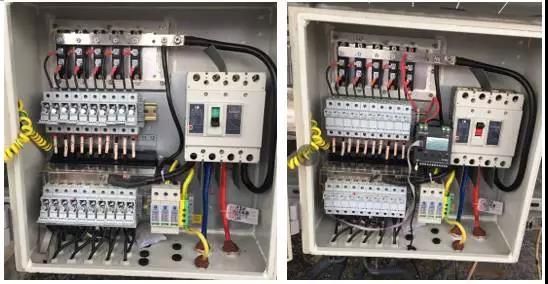

แผนภาพเปรียบเทียบกล่อง Combiner ก่อนและหลังการแปลง

แผนผังการวางตำแหน่งเสาอากาศสื่อสารไร้สาย

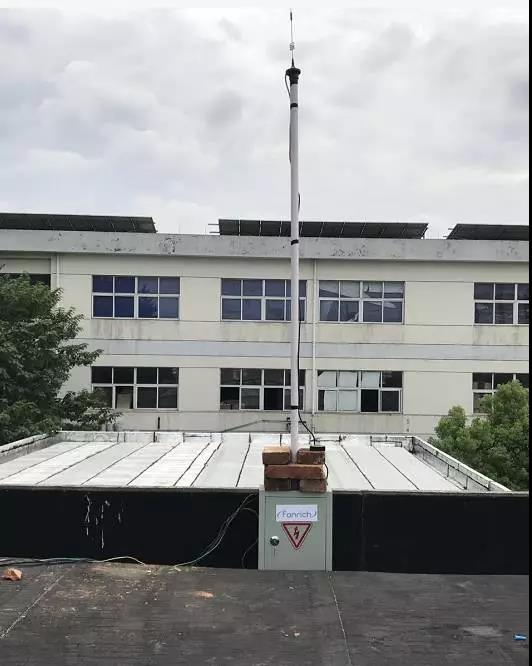

สำหรับการวางตำแหน่งเกตเวย์ เมื่อพิจารณาว่าเกตเวย์จำเป็นต้องสื่อสารกับอินเวอร์เตอร์ผ่าน 485 จากนั้นอินเวอร์เตอร์จะส่งข้อมูลที่รวบรวมของเกตเวย์ไปยังแบ็คเอนด์ข้อมูลแบบไร้สาย เกตเวย์สามารถวางได้เฉพาะในห้องที่อินเวอร์เตอร์ตั้งอยู่เท่านั้น บนหลังคาใช้ไฟ AC 220V ในห้องอินเวอร์เตอร์

แผนผังตำแหน่งเสาอากาศเกตเวย์

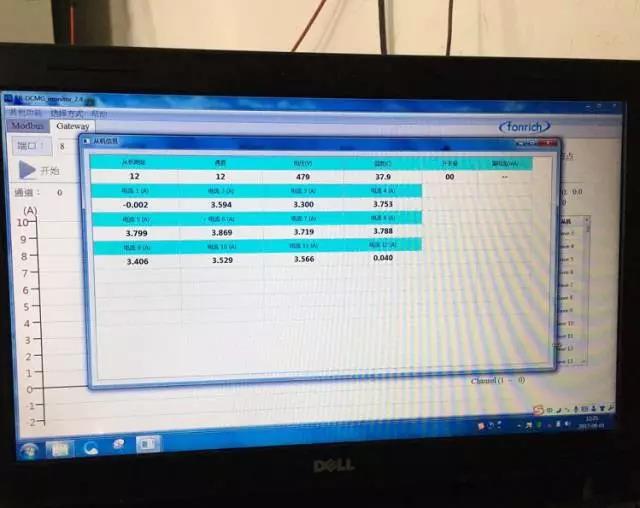

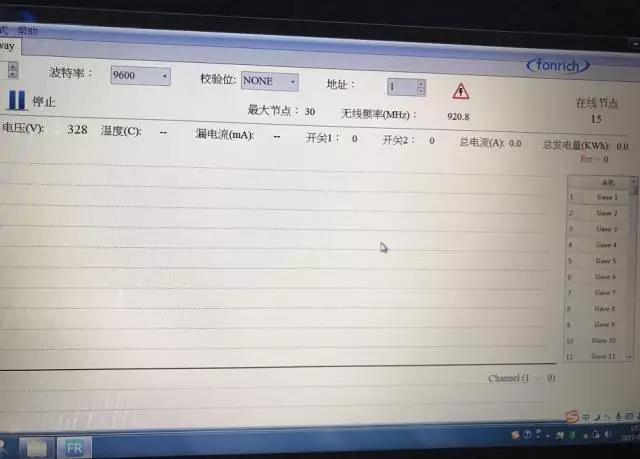

ผลการทดสอบการสื่อสาร: การทดสอบคอมพิวเตอร์โฮสต์ ข้อมูลการตรวจสอบของกล่องรวม 15 กล่องทั้งหมดอ่านอย่างถูกต้อง


จนถึงตอนนี้ โครงการปรับปรุงกล่อง Combiner ของโรงไฟฟ้าแห่งนี้ได้สิ้นสุดลงอย่างสมบูรณ์แบบแล้ว เจ้าหน้าที่ของ Fonrich ได้แสดงให้เห็นถึงคุณสมบัติทางวิชาชีพที่แข็งแกร่งตั้งแต่การตรวจสอบภาคสนามเบื้องต้น จนถึงการออกแบบโครงการ และจากนั้นไปจนถึงการติดตั้งในภายหลัง พวกเขาใช้วิธีการทางวิทยาศาสตร์และเทคโนโลยีที่ยอดเยี่ยมเพื่อทำให้โรงไฟฟ้าเก่าทำงานได้ สู่การจัดการข้อมูลที่ละเอียดยิ่งขึ้น
